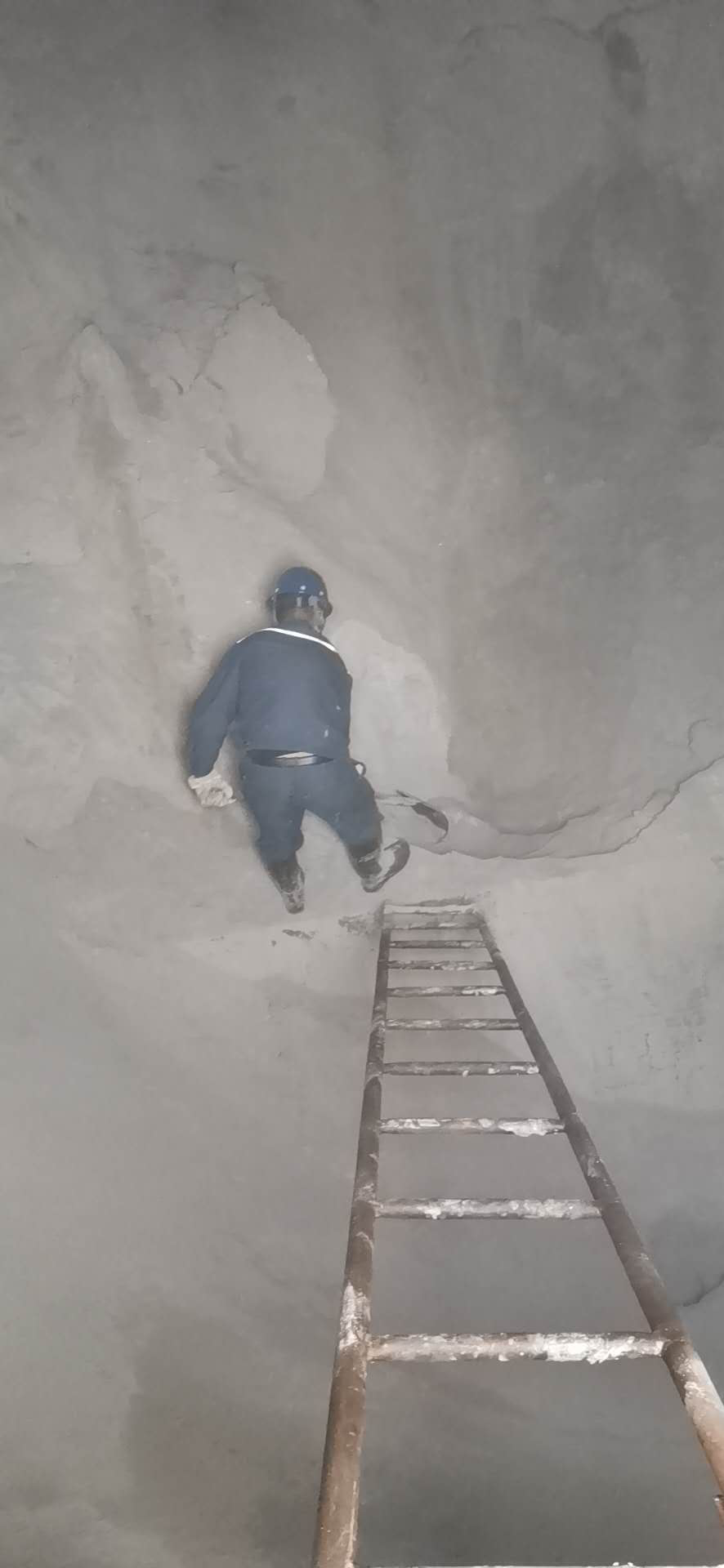

3月26日內江藍鼎球團開始為期18天停機中修,生產部于3月24日召開球團中修會(huì ),要求在安全作業的前提下,保質保量完成球團檢修計劃。對外圍施工方進行安全入場教育、完善高空作業票、動火票等相關聯系票。本次檢修重點是焊補加固吸收塔上升段,其次是針對煙氣、制漿、吸收塔、電儀等系統進行全面檢查及修復。
內江藍鼎全體根據檢修計劃進度表,先進行24h塔內架管鋪設、10天連續晝夜的塔體焊補、最后進行3天的塔體防腐,大家各司其職,齊心協力,4月10日比計劃時間提前2天完成此次球團中修。

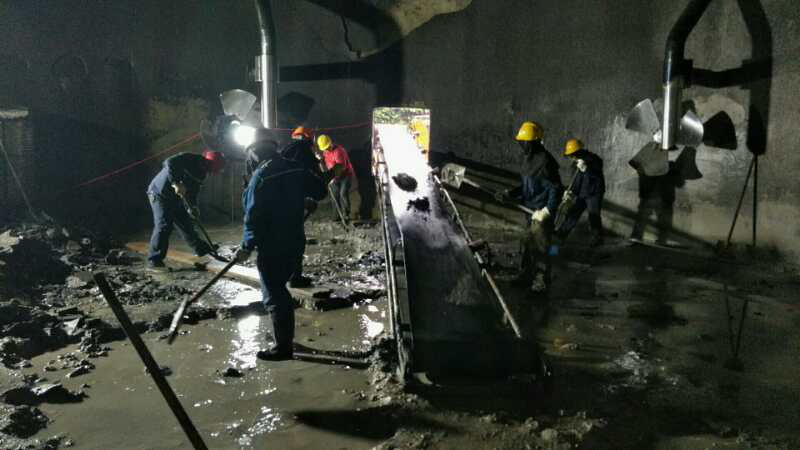

工作中,檢修人員及班組人員在大大小小的實踐檢修中不斷完善及總結,積極發現問題,解決問題的態度獲得業主方的一致認可。
生產部領導現場督導
