9月23日14:00攀鋼釩煉鐵廠在432辦公室主持召開了關于攀鋼釩2#燒結煙氣脫硫系統脫硫脫硝改造進度交流會(huì )。隨著本月初與東方鍋爐脫硝改造合同的簽訂,攀鋼釩2#燒結煙氣脫硝改造將正式實施,進入施工階段。藍鼎環保承接的脫硫系統超潔凈排放改造也將緊隨其后實施。
會(huì )上攀鋼釩煉鐵廠明確了兩個施工節點,一是脫硝改造必須在合同簽訂后7個月內完成所有項目,具備投運條件;二是脫硫超潔凈改造暫定11月中旬開工,總工期60天。
東方鍋爐股份有限公司項目經理介紹了目前脫硝改造的進度,預計9月底完成關鍵設備選型工作;10月10號完成制酸生產線設備拆除人員進場施工作業;12月10號完成脫硫與脫硝接口工作,保證脫硝后期建設過程中,脫硫設施正常運行。
攀藍鼎裝備管理部工程技術員李兵匯報了2#燒結煙氣脫硫超潔凈排放改造進度:已完成相關設計和設備選型工作,設備技術要求書已發給設備廠家,等待廠家返回設備尺寸后進行土建設計,預計10月中旬完成所有設備訂貨工作,11月中旬所有設備陸續到廠;10月底完成脫硫超潔凈改造施工隊伍招投標工作。
本次2#燒結煙氣脫硫系統超潔凈排放改造將在3#燒結煙氣脫硫系統超潔凈排放改造工藝、球團廠超潔凈排放改造工藝和超低排放運行1年的的基礎上進行優化設計,確保出口各項指標滿足國家2025年燒結煙氣超低排放標準。
隨著攀鋼釩2#燒結煙氣脫硫系統超低排放改造和西鋼釩1#燒結機超低排放脫硫脫硝改造的實施,藍鼎環保旗下將擁有4套超低排放脫硫系統。為攀西地區的綠水青山,藍天白云貢獻自己的力量。

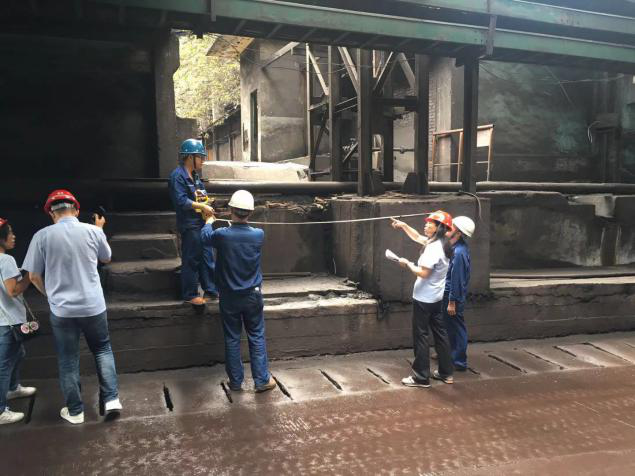

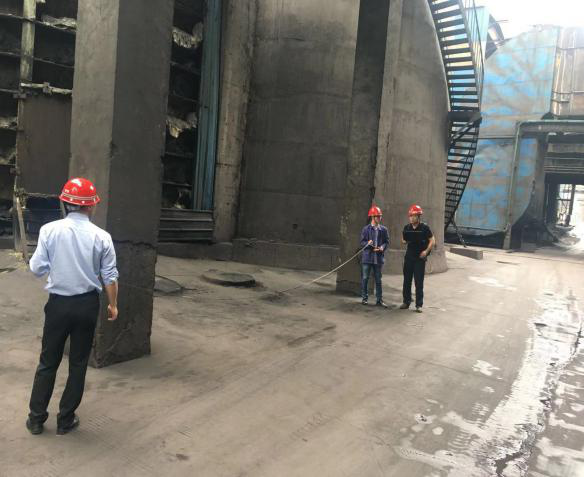

東方鍋爐集團有限公司、攀鋼釩煉鐵廠和藍鼎環保工作人員在2#燒結脫硫系統現場勘查確認脫硝設備安放位置和現場場地尺寸
記者:王森林
